襄陽華僑城精細筑家
以高標準的工程質量
為美好生活蓄力加碼

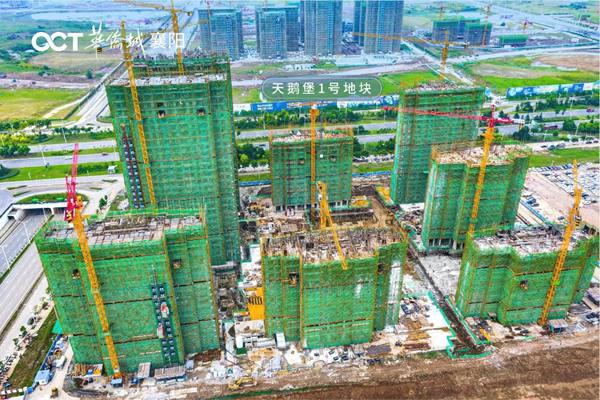

1#地塊
1、1號樓主體結構施工至12層,完成60%;
2、2號樓主體結構施工至17層,完成55%;
3、3號樓主體結構施工至24層,完成64%;
4、5號樓主體結構施工至15層,完成48%;
5、6號樓主體結構施工至17層,完成60%;
6、7號樓主體結構施工至18層完成75%,砌體施工完成10%;
7、8號樓主體結構封頂,砌體施工完成40%;
8、9號樓主體結構完成90%,砌體施工完成40%。

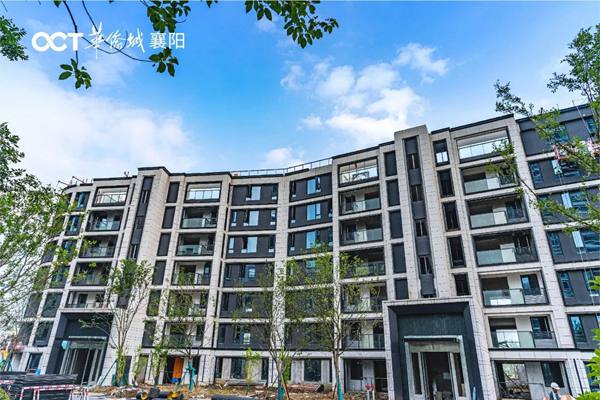

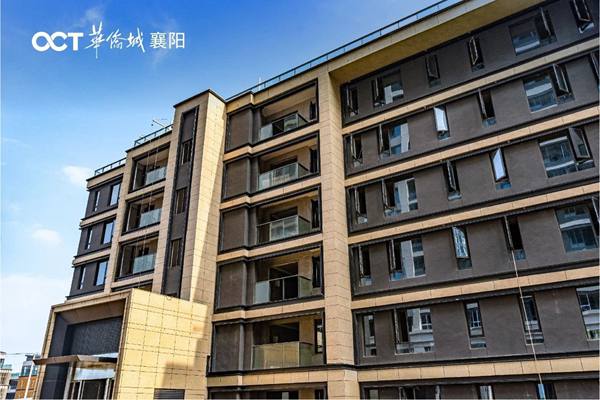

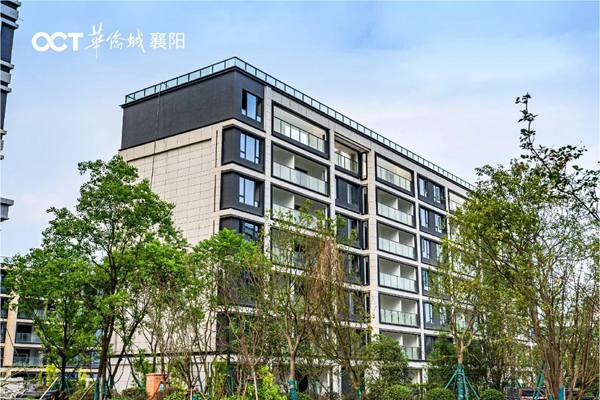

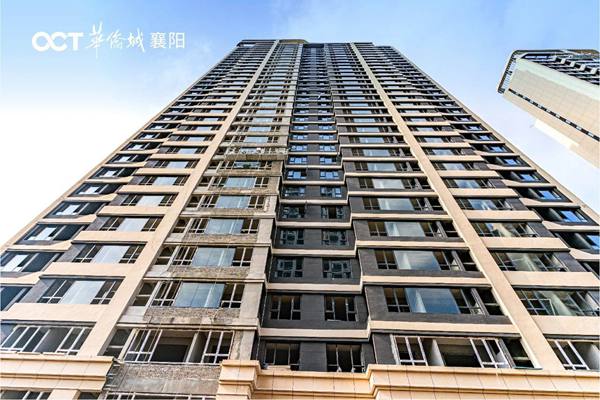

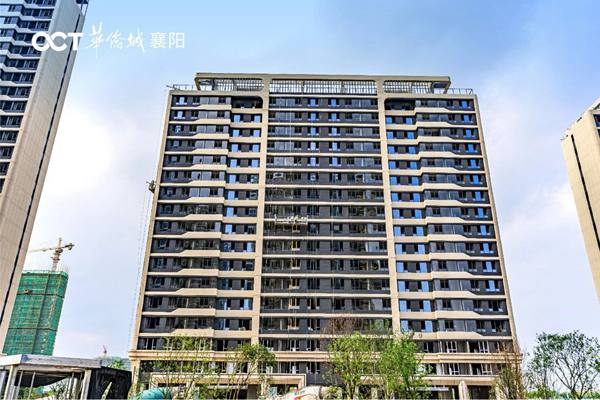

◎ 工程建設實景圖

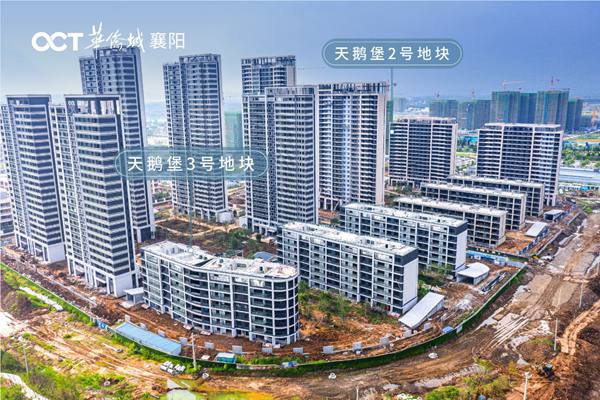

2#地塊
1、洋房外立面完成,公共區精裝完成,高層外立面基本完成;
2、室外園林景觀完成70%,綜合管網完成95%,消防工程基本完成,公區裝修完成50%。
◎ 工程建設實景圖

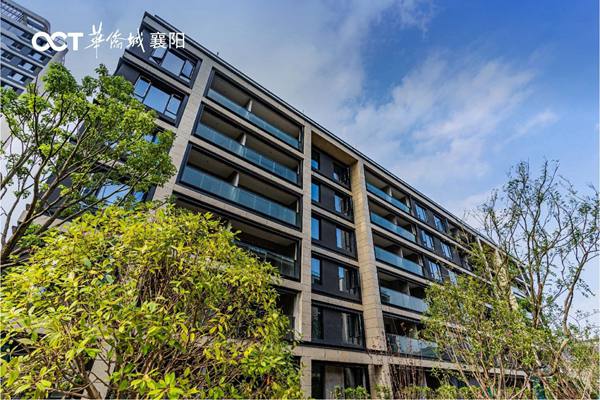

3#地塊
外立面整體完成100%,裝修整體完成85%,門窗欄桿完成85%,管網整體完成100%,景觀整體完成85%,地下室整體完成90%。
◎ 工程建設實景圖

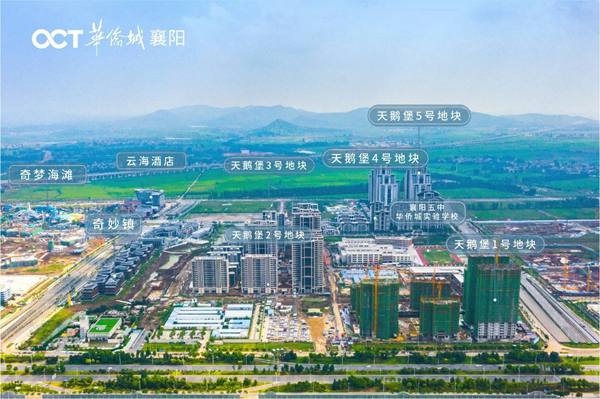

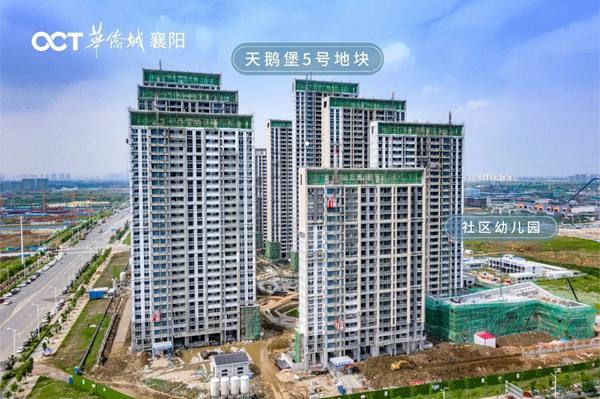

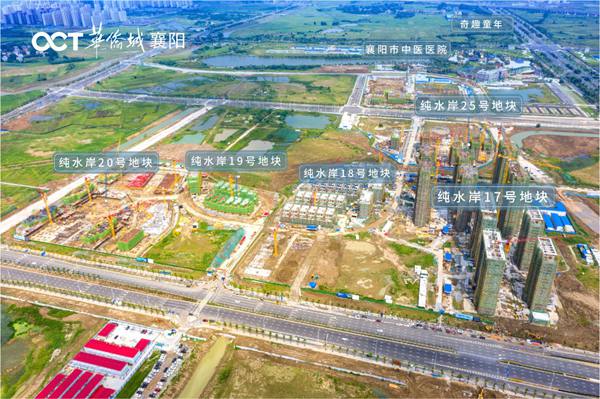

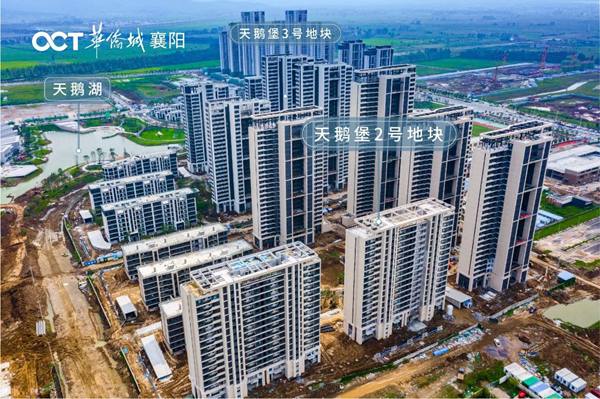

5#地塊
一、住宅(19-38F,共計11棟)
室內砌體完成,內墻抹灰完成75%,室內地暖75%,外墻真石漆45%,外窗60%,幕墻完成40%,室內公區精裝完成65%,機電安裝完成67%。
二、商鋪
砌體抹灰完成,機電安裝完成80%,外墻抹灰、幕墻完成60%。

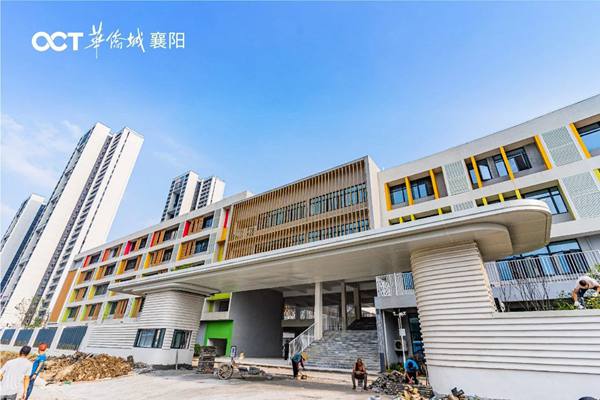

三、幼兒園
主體完成,砌體完成,抹灰完成80%。
四、地下室
砌體抹灰完成,機電安裝80%。
五、室外工程
園建完成40%,綠化完成10%,雨污水及給水管網完成50%。
◎ 工程建設實景圖

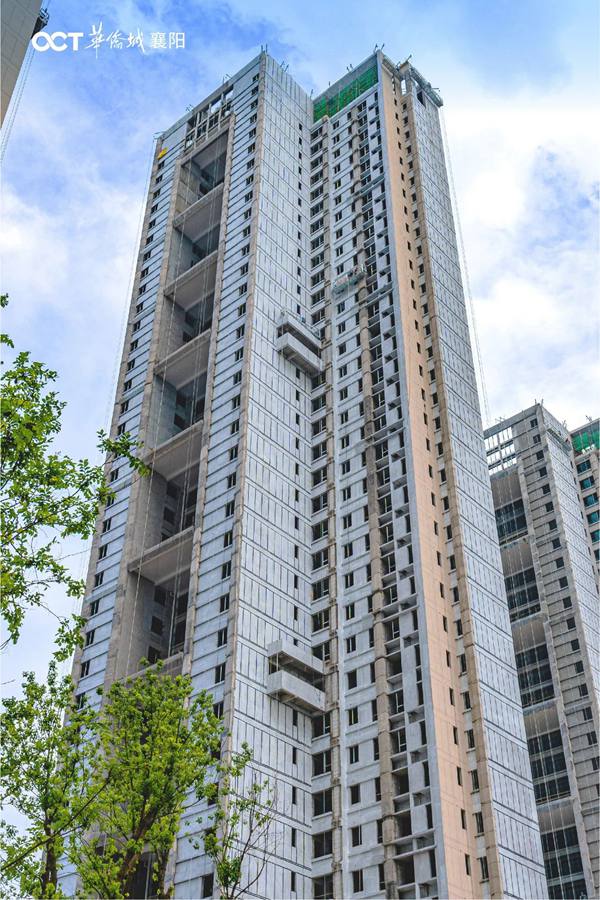

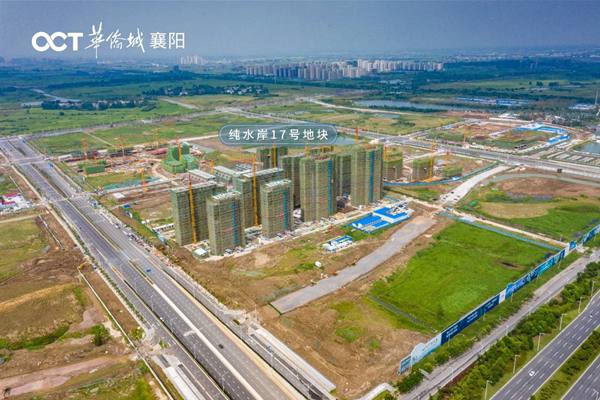

17#地塊
1、1#、5#樓主體結構封頂;
2、6#、7#樓主體施工至22層;
3、2#、3#樓主體施工至19層;
4、8#、9#、10#、11#樓主體施工完成;
5、砌體施工完成10%。
◎ 工程建設實景圖
18#地塊
主體結構已封頂,砌體施工完成60%。
◎ 工程建設實景圖

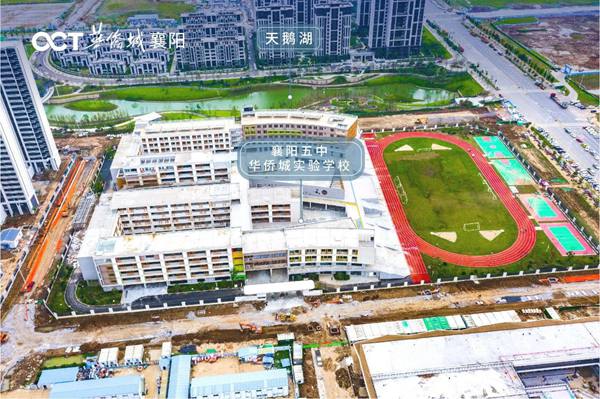

襄陽五中華僑城實驗學校

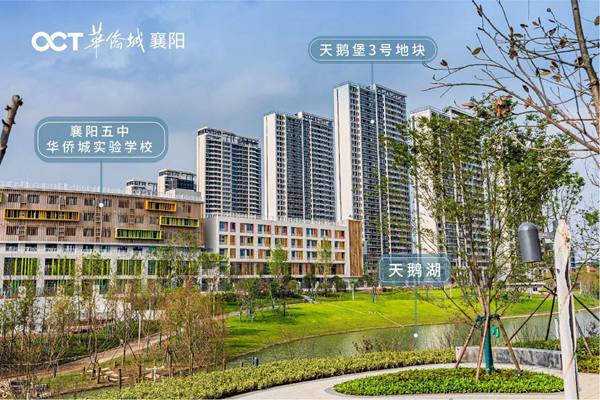

襄陽五中華僑城實驗學校已竣工,9月正式開學。
◎ 實景圖

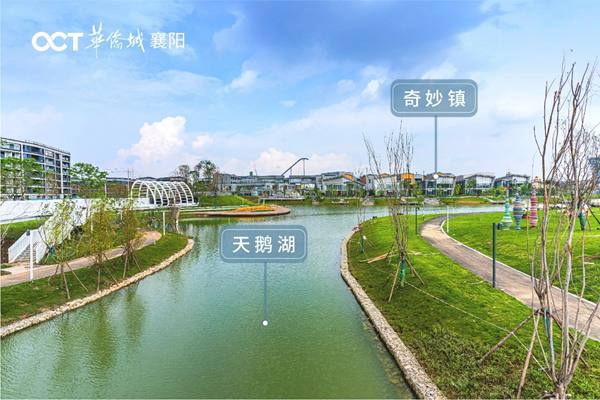

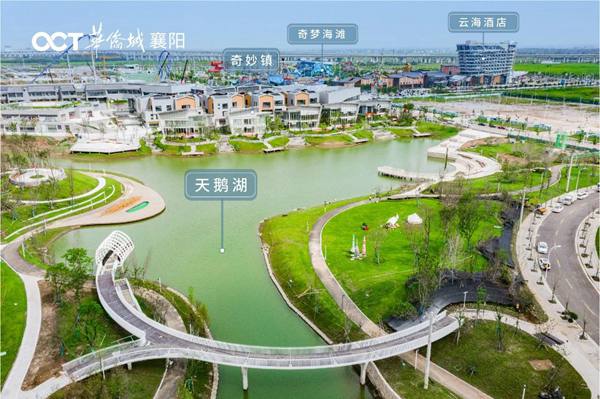

奇妙鎮
奇妙鎮已于6月11日盛大開街!

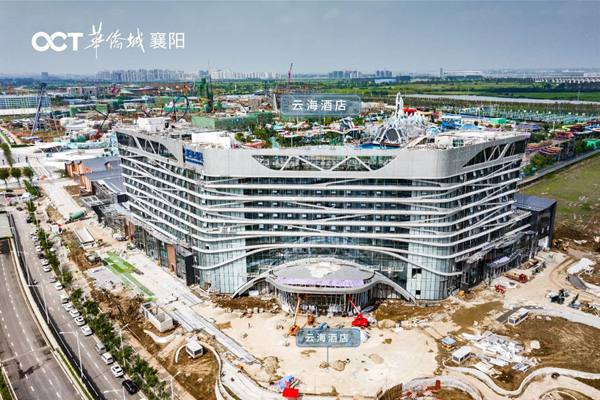

襄陽華僑城云海酒店
1、酒店砌筑完成100%,抹灰完成100%,鋁板完成95%,玻璃完成95%,幕墻龍骨完成100%;
2、機電消防管線完成95%,精裝一標一二層封板完成95%、一二層基層完成100%,面層完成50%;
3、精裝二標4-9層基層完成100%,封板完成95%,面層完成 50%;
4、地下室地坪完成100%、砌筑完成100%,機電管線完成80%,暖通完成85%;
5、溫泉衛生間完成,溫泉二層砌筑抹灰完成100%,機電完成100%;
6、一層砌筑、抹灰完成100%;
7、室外消防環路基層完成100%,室外鋪貼完成50%。
◎ 工程建設實景圖

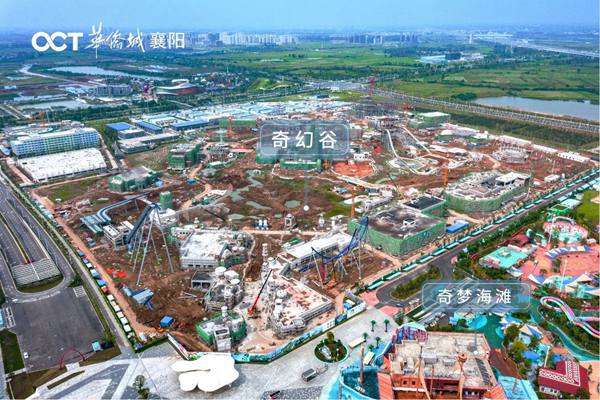

奇幻谷
一、設備
1、機械聯盟競技場:看臺區一層承重架完成70%,消防水池承重架拆除完成100%、附屬用房一層承重架拆除完成;
2、瘋狂發明家:外架搭設完成、砌筑完成10%;
3、水上的士:主體結構完成;
4、星云會館(飛行影院):51米塔臺澆筑完成100%;
5、4D艙體飛翔器:墻體砌筑完成90%;
6、礦山車:站臺主體結構完成,鋼結構安裝60%;
7、大漂流:架空段水道筏板澆筑100%、水道池壁完成100%、主鋼結構安裝完成;
8、4D影院:墻體砌筑完成100%;
9、地心歷險:砌筑完成90%;
10、激流勇進:25米平臺樓層板澆筑完成100%;
11、海洋館(含潛艇):海洋館內墻砌筑完成80%,亞克力板吊裝完成80%;
12、熊貓館:屋面幕墻主龍骨安裝完成100%,豎向龍骨安裝30%。
二、建筑
1、入口建筑:墻體抹灰完成100%,精裝修完成10%,包裝完成6%;
2、游客服務中心:室內墻體抹灰100%,精裝修完成10%,包裝完成5%;
3、電瓶車租賃:墻體抹灰100%,精裝修完成10%,包裝完成10%;
4、入口衛生間、商店:砌筑完成60%;
5、長頸鹿籠舍、胡狼籠舍、草料庫、草原動物籠舍:室內墻體抹灰100%,包裝完成5%。
以一顆精工筑家的匠心
回饋每一份家庭的期盼
我們承載著幸福憧憬持續前行
只為不負您的期許
更多品質美好
敬請期待后續進度播報
—END—
